Más Allá de los Costos: Cómo el Financial Dashboard de Atenea Transforma la Gestión de Proyectos

En el dinámico mundo de la gestión de proyectos, mantener el control es el factor que distingue el éxito del fracaso. Sin embargo, con frecuencia, los gestores se encuentran navegando a ciegas, con datos financieros en una hoja de cálculo, el cronograma en otra herramienta y el estado real de las tareas disperso en correos y reuniones. Esta fragmentación no solo consume tiempo, sino que oculta la verdadera "salud" de un proyecto hasta que es demasiado tarde.

En Atenea, entendemos este desafío. Por eso hemos creado el Financial Dashboard, un centro de mando integral diseñado para ofrecer una visión de 360 grados de sus proyectos. No es solo un reporte de gastos; es una herramienta estratégica que conecta las finanzas, la productividad y el progreso operativo en una sola pantalla, permitiéndole tomar decisiones proactivas y basadas en datos.

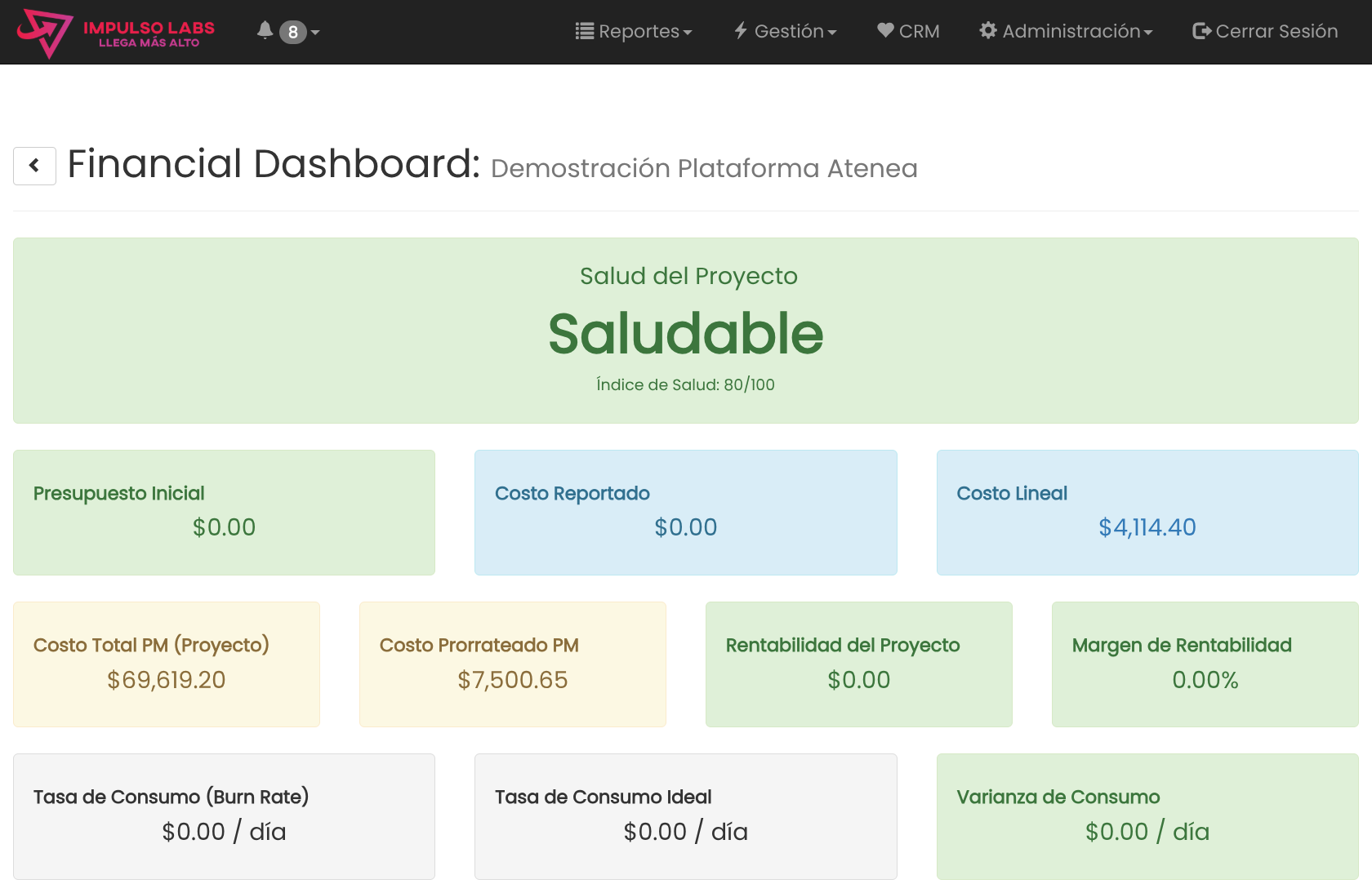

El Pulso del Proyecto en un Vistazo: El Indicador de Salud ⛑️

Lo primero que notará en el dashboard es el Indicador de Salud del Proyecto. Este no es un KPI financiero tradicional, sino una métrica holística que hemos diseñado para darle una evaluación instantánea y honesta del estado general de su iniciativa.



¿Cómo funciona? Nuestro algoritmo combina múltiples factores clave:

  • Salud Financiera: ¿Cómo va la ejecución presupuestaria?
  • Salud Operativa: ¿Cuál es el porcentaje de tareas atrasadas?
  • Productividad del Equipo: ¿Cuál es el ritmo de cierre de tareas (velocidad)?

El resultado es una calificación simple y poderosa:



  • 🟢 Saludable (80-100): El proyecto avanza a buen ritmo, dentro del presupuesto y con pocos retrasos. ¡Siga así!
  • 🟡 En Riesgo (50-79): Se detectan las primeras señales de alerta. Quizás el presupuesto se está consumiendo muy rápido o las tareas comienzan a acumularse. Es el momento de investigar.
  • 🔴 Crítico (<50): El proyecto requiere atención inmediata. Usualmente indica retrasos significativos o un sobrecosto inminente.

🔸Caso Práctico 1: La Paradoja del Proyecto "Rentable pero Crítico" Un usuario nos consultó: "Mi proyecto tiene un margen de rentabilidad del 25%, pero su salud es 'Crítica' (12/100). ¿Cómo es posible?"

Este es el poder del Indicador de Salud. Al analizarlo, descubrimos que, si bien el gasto diario era eficiente, el proyecto estaba severamente retrasado, con un altísimo porcentaje de tareas vencidas. El dashboard alertó sobre un problema operativo que los indicadores financieros por sí solos habrían ocultado hasta que el margen de rentabilidad se hubiera erosionado por completo debido a los costos fijos acumulados por el retraso.

Los Indicadores Financieros Clave: Controlando Cada Centavo 💵

El corazón del dashboard es su capacidad para desglosar las finanzas del proyecto de una manera clara y accionable.

  • Presupuesto Inicial: Su línea de base. El monto total con el que cuenta para ejecutar el proyecto.
  • Costo Reportado: La mirada al pasado. Es la suma de los costos reales ya incurridos, principalmente a través de las horas reportadas por el equipo.
  • Costo Lineal: La proyección a corto plazo. Este indicador estima el costo de las tareas que están actualmente abiertas, basándose en el valor por hora de los especialistas asignados. Es una métrica proactiva que le ayuda a anticipar los costos futuros inmediatos.
  • Costo del Gestor de Proyecto (PM): A menudo un costo "oculto", ahora visible. Le mostramos tanto el costo total del PM imputable a este proyecto como su costo prorrateado si gestiona varias iniciativas a la vez, dándole una visión completa de los costos de gestión.
  • Rentabilidad y Margen: La pregunta del millón: ¿estamos ganando dinero? Estos indicadores le muestran en tiempo real la ganancia (o pérdida) proyectada y el margen porcentual, permitiéndole evaluar la eficiencia financiera de un solo vistazo.

La Barra de Ejecución Presupuestaria

Este componente visual le muestra qué porcentaje de su presupuesto ya ha sido comprometido, basándose en la suma del Costo Lineal y el Costo del PM. Su color cambia para alertarle:

  • Verde: Todo en orden.
  • Amarillo: (Más del 70%) Atención, se está acercando al límite.
  • Rojo: (Más del 90%) Riesgo alto. Es momento de tomar medidas de control de costos.

La Dinámica del Gasto: Entendiendo el Burn Rate 💸

La "Tasa de Consumo" o Burn Rate es uno de los indicadores más potentes para un gestor, ya que mide la velocidad a la que se "quema" el presupuesto.

  • Tasa de Consumo (Burn Rate): Le dice cuánto dinero está gastando su proyecto, en promedio, cada día.
  • Tasa de Consumo Ideal: Le muestra cuánto debería gastar por día para terminar justo a tiempo y dentro del presupuesto.
  • Varianza de Consumo: La diferencia entre las dos tasas anteriores.
    • Negativa: ¡Cuidado! Está gastando más rápido de lo planeado.
    • Positiva: ¡Bien! Su gasto diario es eficiente y está por debajo de lo ideal.



🔸Caso Práctico 2: La Falsa Buena Noticia Otro usuario nos planteó un escenario interesante: "Mi ejecución presupuestaria es del 150% (muy por encima del presupuesto), pero mi Varianza de Consumo es positiva. ¿Cómo puede ser?"

Usamos una analogía: imagine un viaje en auto. La Varianza positiva significa que está conduciendo de manera muy eficiente, ahorrando gasolina en cada kilómetro. ¡Parece genial! Sin embargo, la Ejecución del 150% significa que, a pesar de su eficiencia, no solo ha gastado todo el tanque, sino que está usando la reserva.

La única explicación es que el viaje ha durado mucho más de lo planeado. El sobrecosto no vino de un gasto excesivo por día, sino de la acumulación de costos a lo largo de un período de tiempo extendido por los retrasos.

Visualizando el Flujo de Trabajo y la Evolución 📉

El dashboard se completa con dos gráficos esenciales para entender el ritmo y la historia del proyecto.

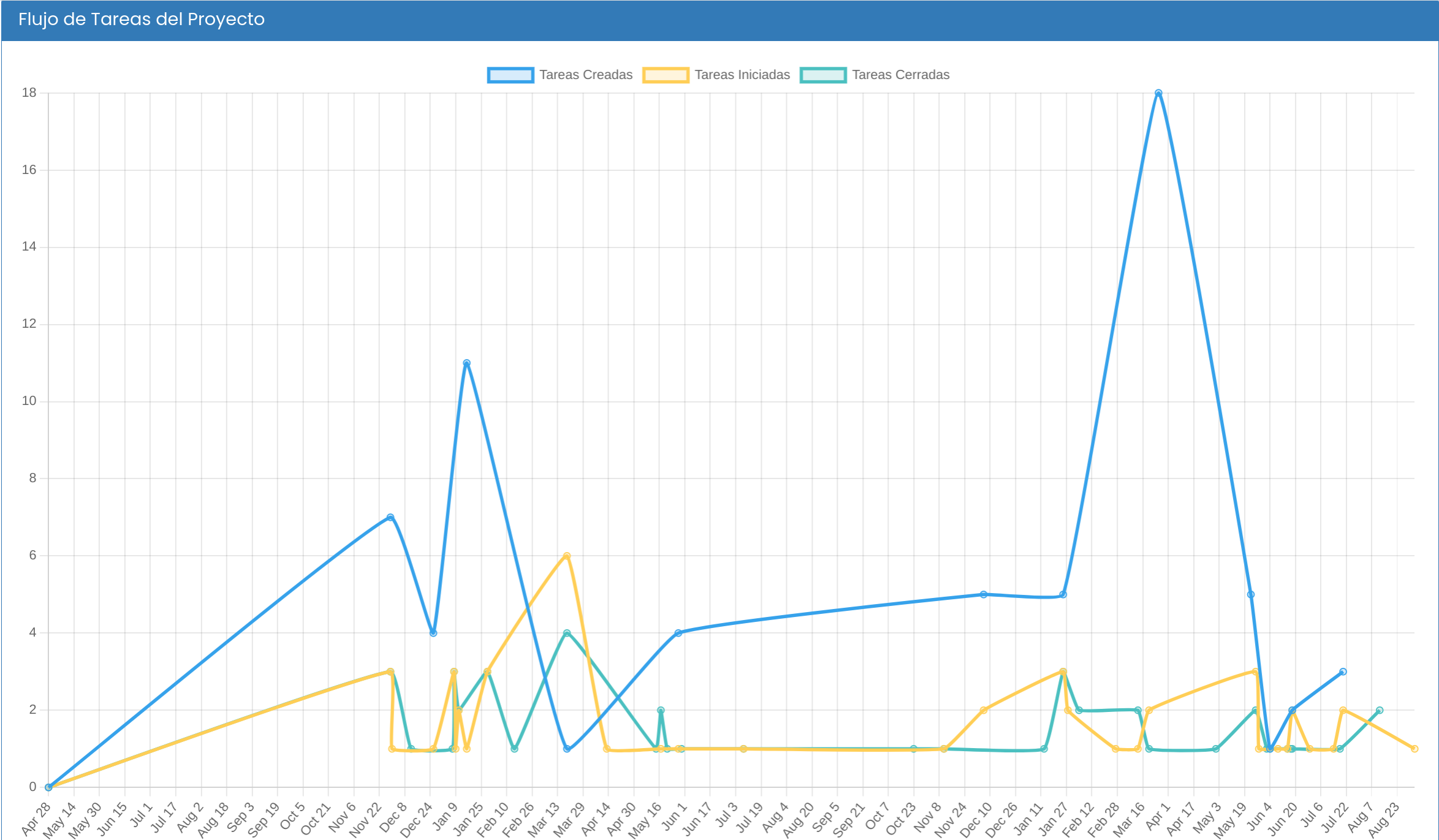

Gráfico de Flujo de Tareas

Este gráfico de líneas le muestra la vida de las tareas en su proyecto con tres series:

  1. Tareas Creadas: El ritmo al que se añade nuevo trabajo.
  2. Tareas Iniciadas: El ritmo al que el equipo comienza a trabajar.
  3. Tareas Cerradas: El ritmo de entrega de valor.



¿Qué puede detectar aquí?

  • Cuello de Botella: Si la línea de "Iniciadas" sube constantemente pero la de "Cerradas" se mantiene plana, su equipo está acumulando trabajo sin poder finalizarlo.
  • "Scope Creep" (Corrupción del Alcance): Si la línea de "Creadas" sigue subiendo a mitad del proyecto, significa que se están añadiendo nuevos requisitos no planificados.
  • Ritmo Saludable: Las tres líneas avanzan de forma paralela y cercana, indicando un flujo de trabajo constante.

Gráfico de Evolución de la Salud

Este panel, que puede expandir a voluntad, le muestra la evolución del Índice de Salud a lo largo del tiempo. Es la herramienta perfecta para:

  • Evaluar el impacto de sus decisiones: ¿Implementó una nueva metodología? ¿Contrató a un nuevo miembro? Vea cómo estas acciones afectaron la salud del proyecto en los días siguientes.
  • Detectar tendencias: ¿La salud del proyecto ha estado decayendo lentamente durante las últimas dos semanas? Es una señal para intervenir antes de que se convierta en un problema crítico.

Buenas Prácticas para Maximizar el Valor del Dashboard 🎖️

  1. Haga una Revisión Semanal: Convierta el análisis del Financial Dashboard en un punto fijo de sus reuniones de seguimiento semanales.
  2. Comunique con Datos: Utilice estos indicadores para informar a los stakeholders sobre el estado del proyecto de una manera objetiva y transparente.
  3. Sea Proactivo, no Reactivo: No espere a que los indicadores estén en rojo. Las tendencias que muestra el dashboard son su mejor aliado para anticipar problemas.
  4. Combine las Métricas: Recuerde que ningún KPI cuenta toda la historia. La verdadera visión se obtiene al cruzar la información: un buen estado financiero con una mala salud operativa es una clara señal de retrasos.

Transforme su Gestión Hoy 🏆

Dejar de gestionar proyectos con datos aislados y pasar a tener un centro de control unificado no es un lujo, es una necesidad competitiva. El Financial Dashboard de Atenea está diseñado para darle el poder de la visibilidad total, permitiéndole pilotar sus proyectos con la confianza y la precisión que se merece.

¿Está listo para tomar el control? Adopte Atenea y convierta cada proyecto en una historia de éxito, rentabilidad y eficiencia.
